如何计算合理安全库存,什么是安全库存,安全库存的计算公式?

T_CODE:

MD63:查看计划独立需求

MD05:查看MRP清单

一、业务需求分析

经与销售、生产计划、物控、采购部门多次交流,销售部门还是希望出货计划由他们手工做,这样更有弹性,而且本身出货计划的工作量较小。且销售部门希望后续的生产计划及销售出货都以出货计划为基准,不参考销售订单,他们在做出货计划的时候已经考虑了销售订单,不需要在跑MRP的时候重复考虑销售订单。

另外,由于我们把出货计划当作出货需求的触发点来触发生产计划,也就是说生产计划完全由出货需求来决定,那么当已经有库存或已经再生产了,就不用在做计划了,那么从这一点看来,会有以下结论:

1.销售订单不做MRP的需求,而以出货计划当作MRP的触发点

2.计划订单、生产订单和库存会作为MRP的供给

所以,综上所述该生产方式应该是MTS(按库存生产)的方式

二、计划策略

10-->MTS-->按库存生产-->库存作为供给参与计算(销售订单不作为供给)

11-->MTO-->按单生产-->库存不参与计算(销售订单不作为供给)

40/20/41/50-->销售订单会被作为需求考虑

三、MRP数量计算逻辑分析

需求与供给

净需求数量=总需求-总供给

MRP类型:

MX:运行MPS

PX:运行MRP

ND:不运行MRP-->循环物料

批量大小:按周期(按订单)产生生产计划(按周期进行需求汇总)

最小批量大小:每次最少购买多少(需求数量<最小批量,最后采用最小批量大小)

最大批量大小:每次最多购买多少

舍入值:按舍入值倍数进行计算数量(整数倍)

固定批量大小:每次采购固定数量

安全库存:备份/备件

独立/集中:

1 仅个别需求-->MTO

2 只汇总请求-->MTS

动态安全库存:实现特殊的供应关系,比如每次多备几天的需求

注意:

1.配置存储地点库存是否参与MRP计算--->后台配置-->定义每个工厂的仓储地点MRP-->配置为1则MRP计算不考虑

2.配置物料在某个存储地点中的库存不参与/参与MRP计算-->MMSC-->选择配置(MMSC中的优先级高)

四、MRP时间计算逻辑分析

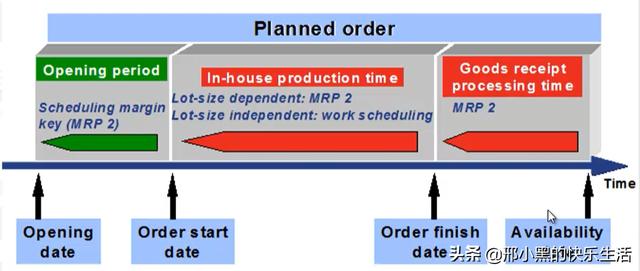

自制件之MRP日期计算

自制生产:

1.未清日期:是指计划订单转换生产订单的期间,也就是说计划转换日期需要比开始日期提前几天,未清日期到开始日期之内的时间用于计划订单转换订单开始日期-计划边际码中的未清(考虑工厂日历)

2.结束日期:开始日期+物料主数据中的自制生产时间(需求日期-收货处理时间)

3.开始日期:结束日期-物料主数据中的自制生产时间(考虑工厂日历)

4.未清日期:开始日期-未清期间(考虑工厂日历)

5.可用MRP日期:订单结束时间+物料中的收货处理时间(考虑工厂日历)

采购件之MRP日期计算

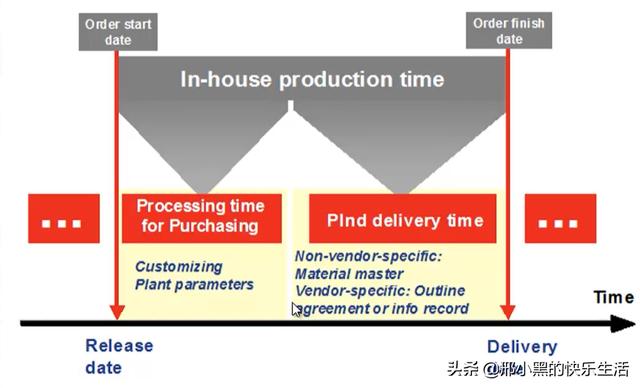

外部采购:

1.交货日期:需求日期-收货处理时间(考虑休息日)

2.批准日期:交货日期-计划交货时间(不考虑休息日)-采购处理时间

3.可用日期:交货日期+收货处理时间(考虑休息日)

日期的传递

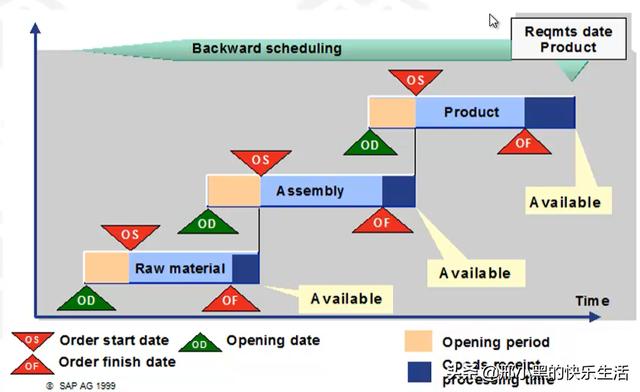

日期传递:产成品结束--->产成品开始--->半成品结束--->半成品开始--->原材料结束--->原材料开始

注意:

1.物料主数据中的批量大小用于设置是否按周期合并需求数量

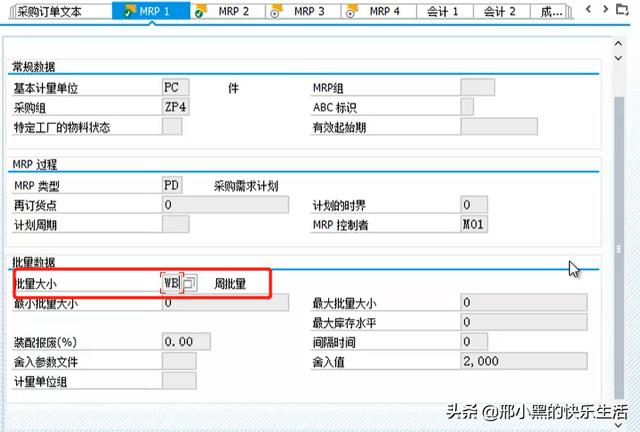

批量大小设置

2.按库存生产时EX与TB结果一致

3.按订单生产时EX会每个需求对应一个订单,而TB会按天进行合并生成一张订单

4.在MD04中供给始终在需求之上

好了,这篇文章的内容发货联盟就和大家分享到这里,如果大家网络推广引流创业感兴趣,可以添加微信:80709525  备注:发货联盟引流学习; 我拉你进直播课程学习群,每周135晚上都是有实战干货的推广引流技术课程免费分享!


版权声明:本文内容由互联网用户自发贡献,该文观点仅代表作者本人。本站仅提供信息存储空间服务,不拥有所有权,不承担相关法律责任。如发现本站有涉嫌抄袭侵权/违法违规的内容, 请发送邮件至 sumchina520@foxmail.com 举报,一经查实,本站将立刻删除。

您可能还会喜欢:

发表评论

◎欢迎参与讨论,请在这里发表您的看法、交流您的观点。
